![Bilder vom 13.06.2021](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20210613/73565788cf435466271be3ae1ffe527a1563c83a.20210613%20005_300_thumb_f_e.jpg)
Bilder vom 13.06.2021
Brückenbauwerk fertig gestellt
![Bilder vom 26.12.2020](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20201226/bdaecda506495c318074ee79aa38bed68b165927.20201226%20009_300_thumb_f_e.jpg)
Bilder vom 26.12.2020
Brücke fertig gestellt
![Bilder vom 21.03.2020](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20200321/14ddcadb5fa304a0faf5e17c03fe7ead266d96dc.20200321%20001_300_thumb_f_e.jpg)
Bilder vom 21.03.2020
letzter Brückenabschnitt im Bau
![Bilder vom 31.10.2019](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20191031/c5369f0bfafd4efc83d2621be8670e2b72aef5fe.20191031%20010_300_thumb_f_e.jpg)
Bilder vom 31.10.2019
Gleisbau an den Brücken Güterring
![Bilder vom 01.09.2019](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20190901/b5b8cba94a977960097d735aeb54d6dfceec65cb.20190901%20002_300_thumb_f_e.jpg)
Bilder vom 01.09.2019
Neuer Trassenbau Güterring beginnt, Brücke Strecke 6411 ICE Strecke stadteinwärts fertig
![Bilder vom 17.03.2019](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20190317/02a49118886ddcfd01dc9defa5ab9af3ebc0db9c.20190317%20097_300_thumb_f_e.jpg)
Bilder vom 17.03.2019
Überbauten der Strecke 6411 stadteinwärts entstehen
![Bilder vom 27.01.2019](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20190127/e671fa818dba9e0bfe98e95c869d437de4f4737d.20190127%20052_300_thumb_f_e.jpg)
Bilder vom 27.01.2019
Widerlager der Strecke 6411 stadteinwärts entstehen
![Bilder vom 25.11.2018](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20181125/a442892412c693c221379018785f7a8cd0dda3ed.20181125%20048_300_thumb_f_e.jpg)
Bilder vom 25.11.2018

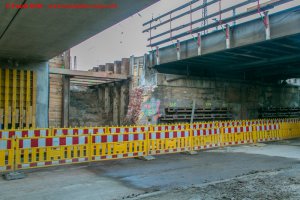

Abbruch weiterer Brückenteil (NBS Richtung Erfurt)
![Bilder vom 05.05.2018](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20180505/b93809aa27d9507689a5fc2fa077d836d95ddc23.20180505%20026_300_thumb_f_e.jpg)
Bilder vom 05.05.2018

Errichtung Bahndamm für Gütergleise, Fertigstellung zweite S-Bahn Brücke
![Bilder vom 04.03.2018](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20180304/0d1ccd404f0dfcb8fe8d060c8093ef3654f60e59.20180304%20122_300_thumb_f_e.jpg)
Bilder vom 04.03.2018
Herstellung zweiter Brückenüberbau S-Bahn Trasse
![Bilder vom 10.02.2018](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20180210/4a879b5a967c1b48b333334b4cc7487aeae56bb3.20180210%20006_300_thumb_f_e.jpg)
Bilder vom 10.02.2018
Zweiter Überbau West betoniert, Baugrube für Stützwand Ost
![Bilder vom 14.01.2018](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20180114/2f73b4f6992f0c1baed608298ffabc077efc8a30.20180114%20036_300_thumb_f_e.jpg)
Bilder vom 14.01.2018
Brückenträger Mitte eingehoben
![Bilder vom 07.01.2018](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20180107/289225239a10ef81247f47167cc071066d008d54.20180107%20045_300_thumb_f_e.jpg)
Bilder vom 07.01.2018
Vorbereitungen für die Montage der nächsten Brückenträger
![Bilder vom 26.11.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20171126/b83f94f06da8f9a6df659399132170f498b44413.20171126%20061_300_thumb_f_e.jpg)
Bilder vom 26.11.2017
Brückenbauarbeiten für das Gleis der Strecke 6411 beginnen
![Bilder vom 30.10.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20171030/a1ad726cb3794ea27435875adf8267a875546d3a.20171030%20027_300_thumb_f_e.jpg)
Bilder vom 30.10.2017
Abbruch der zweiten Westbrücke, Rückbau Widerlager
![Bilder vom 01.10.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20171001/3fd5e9cf8707caa48a5749a9be4b85ebb19e1b69.20171001%20046_300_thumb_f_e.jpg)
Bilder vom 01.10.2017
Brückenbauwerk West in Betrieb, Brückenbauwerk Ost nahezu fertig gestellt
![Bilder vom 20.08.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170820/329d78b7368efd1d7598ef227f006d45f6cb1ddc.20170820%20026_300_thumb_f_e.jpg)
Bilder vom 20.08.2017
Verfüllung Widerlager Ostbrücke, Gleisbau auf der Westbrücke
![Bilder vom 05.07.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170705/43e147f19285566ff3e5e7743fbff1eba5454f77.20170705%20041_300_thumb_f_e.jpg)
Bilder vom 05.07.2017
Verfüllung Widerlager Ostbrücke, Herstellung Anschluss an Stützwand Westbrücke
![Bilder vom 20.05.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170520/29b3dae6a036e633d4ae05db96106a5b2772c866.20170520%20035_300_thumb_f_e.jpg)
Bilder vom 20.05.2017
Überbauten der Brücken Ost und West sind betoniert, Vorbereitung Kappenherstellung
![Bilder vom 01.05.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170501/567c409c22fa4cf7162ad7c828963a3f292a2bda.20170501%20036_300_thumb_f_e.jpg)
Bilder vom 01.05.2017
Überbauten der Ost- und Westbrücke betoniert.
![Bilder vom 08.04.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170408/c11e05af182cf804b0b5f634a43b57e251913d02.20170408%20012_300_thumb_f_e.jpg)
Bilder vom 08.04.2017
Bewehrung Überbau Ost
![Bilder vom 12.03.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170312/852a1a60b441251b2b0efa2ac2a710008d08c248.20170312%20120_300_thumb_f_e.jpg)
Bilder vom 12.03.2017
Bewehrung der Widerlager Westseite
![Bilder vom 23.02.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170223/00c5b4977a574c921e7728202384db2f1dd2f6f8.20170223%20038_300_thumb_f_e.jpg)
Bilder vom 23.02.2017
Bilder von der Brückenbindermontage Ostseite mit 400t Autokran
![Blder vom 04.02.2017](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20170204/da4994f96c2b752ea91db5b8814a388591c4a32d.20170204%20022_300_thumb_f_e.jpg)

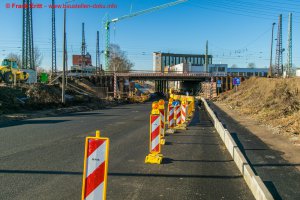

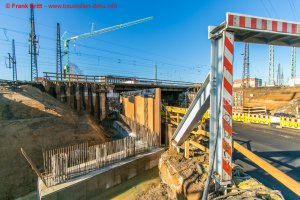

Blder vom 04.02.2017
Errichtung der Widerlager für West- und Ostbrücke, Straßenabsenkung an der Ostseite
![Bilder vom 24.12.2016](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20161224/e758bb9fe4b6b353563b44a07ddecd8337f0a35f.20161224%20036_300_thumb_f_e.jpg)
Bilder vom 24.12.2016
Vorbereitung Herstellung Widerlager Ostbrücke, Abbruch Widerlager Westbrücke abgeschlossen
![Bilder vom 27.11.2016](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20161127/c825b706abf991736942948b8f828a7afec19a7a.20161127%20034_300_thumb_f_e.jpg)
Bilder vom 27.11.2016
Gründungsarbeiten Ostbrücke
![Bilder vom 03.11.2016](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20161103/da11301e271c94ce55d1db5e16892144c95e6184.20161103%20027_300_thumb_f_e.jpg)
Bilder vom 03.11.2016
Verbauarbeiten
![Bilder vom 08.10.2016](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20161008/8c55bccba653910ebd8e25de8ecb1a4d82a12158.20161008%20019_300_thumb_f_e.jpg)
Bilder vom 08.10.2016
Einbau Anker in die Südwiderlager
![Bilder vom 25.09.2016](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20160925/551885561354e0a0db59cdbb4f7b55f80ca92127.20160925%20005_300_thumb_f_e.jpg)
Bilder vom 25.09.2016
Vollsperrung Essener Straße, Abbruch des östlichen Brückenüberbaus
![Bilder vom 24.09.2016](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/20160924/265161399b162ebaecb090e8c08e7ae72e890b2c.20160924%20029_300_thumb_f_e.jpg)
Bilder vom 24.09.2016
Vollsperrung Essener Straße, Abbruch des westlichen Brückenüberbaus sowie Einbringen der Spundwände für die Baugruben im Gleisbereich
![Urzustand](/cache/leipzig_umbau_bahnknoten/neubau_bruecken/eue_essener_strasse/urzustand/5af8076c05f5a792bd5c6f0b2e774f24d086831d.20160130%20012_300_thumb_f_e.jpg)
Urzustand
Bilder vom Urzustand
