Bilder vom 13.12.2020
Gründung der Ingenieurbauwerke Südseite fertig gestellt, Aufbau neues Trassenplanum, Schalung Pfeiler und Widerlager

Bilder vom 01.11.2020
Gründungsarbeiten für neue Brücken der Südseite

Bilder vom 04.10.2020
Rückbau der Brückenbauwerke Südseite

Bilder vom 20.09.2020
Neue Trasse Nord in Betrieb, Abbruch der Südbrücken beginnt

Bilder vom 29.08.2020
Gleisbau Nordgleis abgeschlossen, Montage Vogelschutzgitter, Vorbereitung Rückbau Südseite

Bilder vom 13.06.2020
Abdichtung der Brückenbauwerke, Kappenherstellung, Montage Schallschutzwände, Verfüllung Widerlager

Bilder vom 17.05.2020
Brückenüberbauten betoniert, Arbeiten an den Schallschutzwänden

Bilder vom 10.04.2020
FT-Träger alle montiert, Bewehrung der Überbauten, Fundamente für Schallschutzwände

Bilder vom 22.03.2020
Brückenüberbauten entstehen

Nachtbilder vom Trägereinhub 09.03. - 11.03.2020
Einhub der Brückenträger der EÜ Weiße Elster durch Liebherr 500t und 450t Kran.

Bilder vom 16.02.2020
Widerlager und Stützpfeiler der Ingenieurbauwerke Südseite im Bau

Bilder vom 07.12.2019
Gründungsarbeiten fast abgeschlossen, Stahlbetonarbeiten beginnen, Trassenbau, Erhöhung des Dammes

Bilder vom 10.11.2019
Gründungsarbeiten laufen, Trassenbau

Bilder vom 20.10.2019
Abbruch Westbrücken erfolgt, Gründungsarbeiten

Bilder vom 12.09.2019
Abbruch der Überbauten abgeschlossen, Probepfahlbelastungstest

Bilder vom 04.07.2019
Gleistrasse Süd zurückgebaut

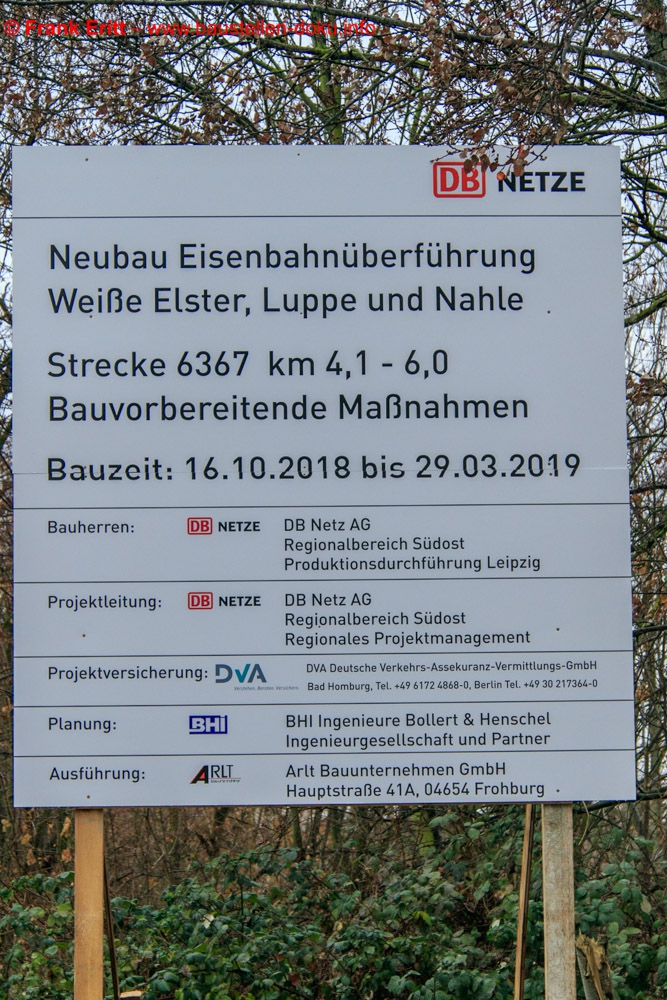

Bilder vom 08.03.2019
Bauvorbereitende Maßnahmen laufen

Bilder vom 07.12.2018
Errichtung Baustraße, Rodung Bäume entlang der Baustelle, Rückbau alte Gartenanlagen

Urzustand vor Baubeginn
Urzustand vor Baubeginn
