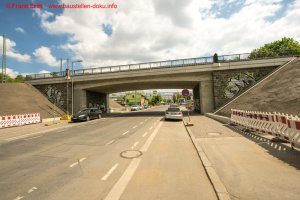

Bilder vom 17.05.2020
Brücke fertig gestellt

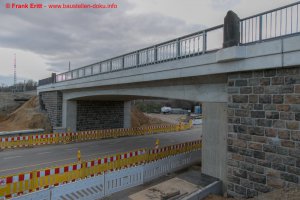

Bilder von 21.03.2020
Widerlager verkleidet und hist. Geländer montiert, Erdarbeiten an Böschungen

Bilder vom 26.01.2020
Brückenbauwerk ausgeschalt, Widerlager werden verkleidet, Trassenbau auf der Brücke

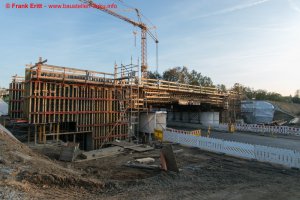

Bilder vom 31.10.2019
Brückenüberbau betoniert

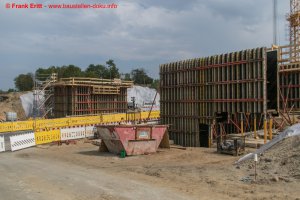

Bilder vom 01.09.2019
Widerlager eingeschalt, neue Trasse angelegt

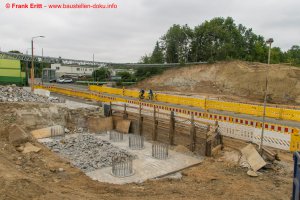

Bilder vom 14.07.2019
Bohrpfähle eingebracht

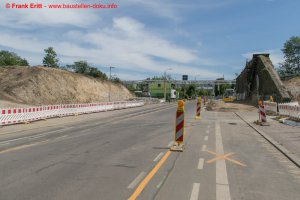

Bilder vom 09.06.2019
Abbruch alte Brücke der Strecke 6361

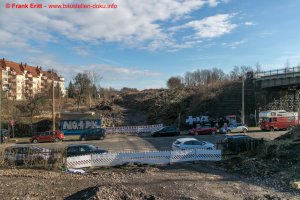

Bilder vom 17.03.2019
Baufeldfreimachung

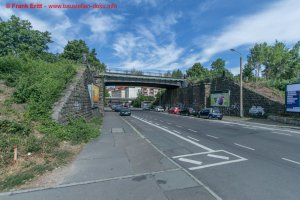

Bilder vom 09.07.2018

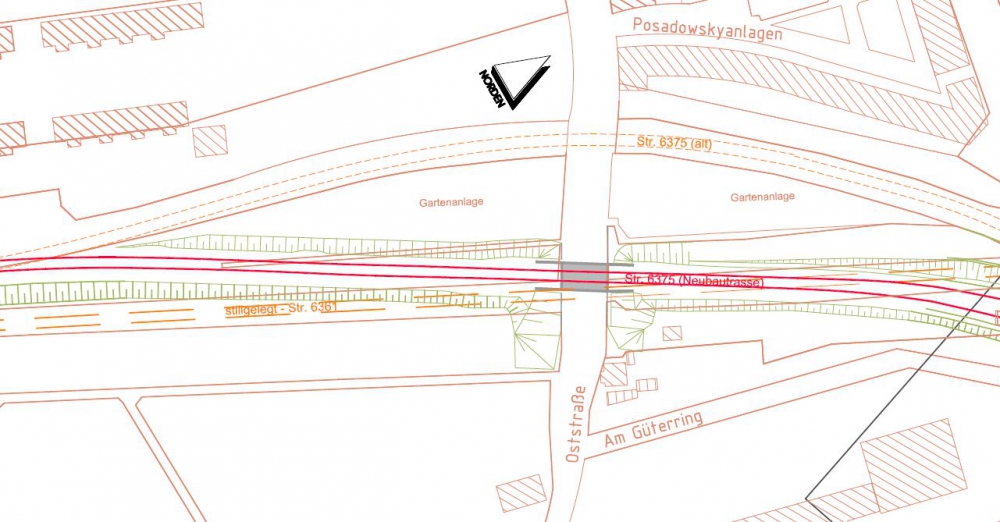

Bauvorbereitende Maßnahmen

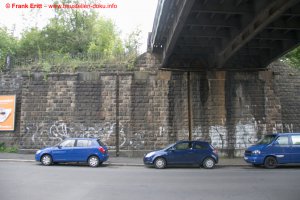

Urzustand
Bilder vom Urzustand vor Baubeginn
