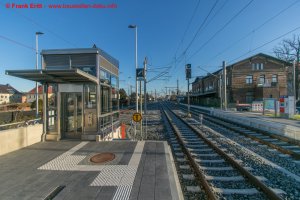

![Bilder vom 29.12.2019](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20191229/56b923af711a70378cbdf68f9220ee3e4d2a2dff.20191229%20011_300_thumb_f_e.jpg)
Bilder vom 29.12.2019
Abschlussbilder

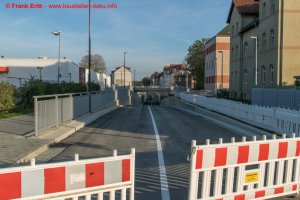

![Bilder vom 31.10.2019](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20191031/1e807797a4e7162272eafe9a7b52ff6315574fa0.20191031%20027_300_thumb_f_e.jpg)
Bilder vom 31.10.2019
Straßenunterführungen fertig gestellt, Restarbeiten an den Außenanlagen, Bahnübergang noch in Betrieb

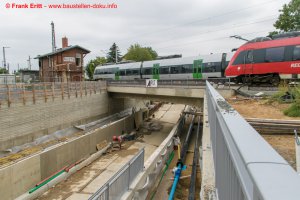

![Bilder vom 14.07.2019](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20190714/5075a429915fe8ddcc599eb401397657d6ef2f90.20190714%20012_300_thumb_f_e.jpg)
Bilder vom 14.07.2019
Arbeiten an den Unterführungen und am Güterüberholgleis sowie Bahnsteig 3

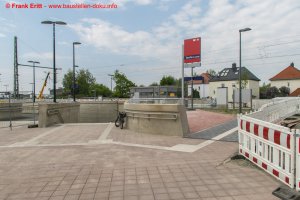

![Bilder vom 01.05.2019](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20190501/a6a0f8267b30f37c47cb9f7ae8e8d7462fdf641c.20190501%20014_300_thumb_f_e.jpg)
Bilder vom 01.05.2019
Beide Hauptgleise wieder in Betrieb, Arbeiten an Gleis 3 und Ingenieurbauwerken, neuer Zugang zu den Gleisen

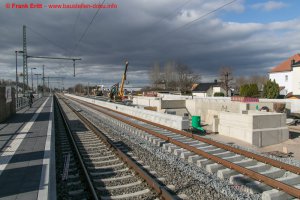

![Bilder vom 17.03.2019](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20190317/27a90cac8e74bdb23138bd7b2e422b67814e5402.20190317%20070_300_thumb_f_e.jpg)
Bilder vom 17.03.2019
Neubau Ingenieurbauwerke, Mittelbahnsteig nahezu fertig gestellt, Gleisbau Gleis 2 und Gütergleis

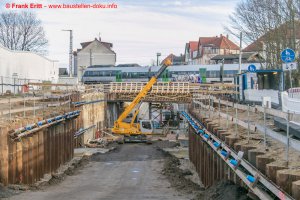

![Bilder vom 27.01.2019](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20190127/3855ebeb392f348cdb70c7fb87c712fc55a709ab.20190127%20013_300_thumb_f_e.jpg)
Bilder vom 27.01.2019
Bau des Mittelbahnsteiges und der Unterführungen, Neubau Gehweg

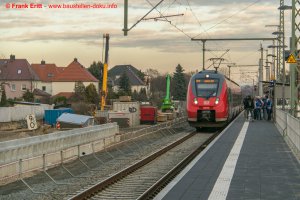

![Bilder vom 25.11.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20181125/e347916aff17ee09c9b8f9b2a6df33018ccc7a5f.20181125%20002_300_thumb_f_e.jpg)
Bilder vom 25.11.2018
Bahnsteig 2+3 entstehen, Gleisbau und Errichtung der Unterführungen Nordseite

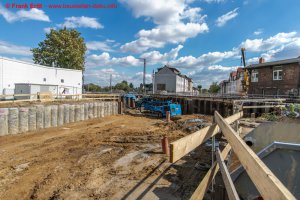

![Bilder vom 15.09.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20180915/5960069335e69fb973d717c5fce738ad5cc3595c.20180915%20024_300_thumb_f_e.jpg)
Bilder vom 15.09.2018
Tiefbauarbeiten für Gleis 2+3, Einbringen der Spundwände für Fußgängertunnel Nordseite und Aushub der Baugrube für Straßenunterführung Nordseite,...

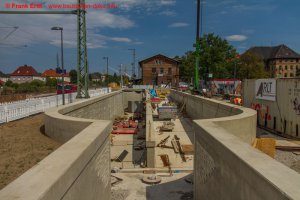

![Bilder vom 13.08.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20180813/0b1909ba7b3bdbbd62b2262256b5c26d2dd07a9b.20180813%20052_300_thumb_f_e.jpg)
Bilder vom 13.08.2018
Gleis 1 in Betieb, Arbeiten an den Ingenieurbauwerken, Trassenbau Gleis 2+3, Dammschüttung Überholgleis Güterverkehr beginnt

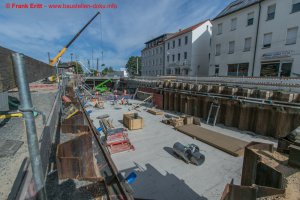

![Bilder vom 09.07.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20180709/565a9bb9bf0041c0f9c6d3cac60a7204bc85b00c.20180709%20037_300_thumb_f_e.jpg)
Bilder vom 09.07.2018
Gleisbauarbeiten am Gleis 1 nahezu abgeschlossen, Oberleitungsarbeiten am Gleis 1, Bahnsteig Gleis 1 fst fertig, Arbeiten an den Ingieurbauwerken, Baubeginn an der Westseite Straßenquerung...

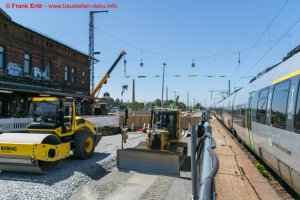

![Bilder vom 19.05.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20180520/cc23e4cecb16f09cf794daa78b05d32cebe73263.20180520%20007_300_thumb_f_e.jpg)
Bilder vom 19.05.2018
Ingenieurbauwerke werden errichtet, Gleisbau Gleis 1

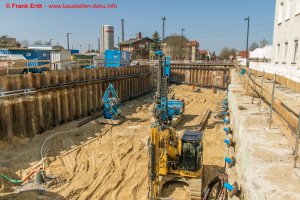

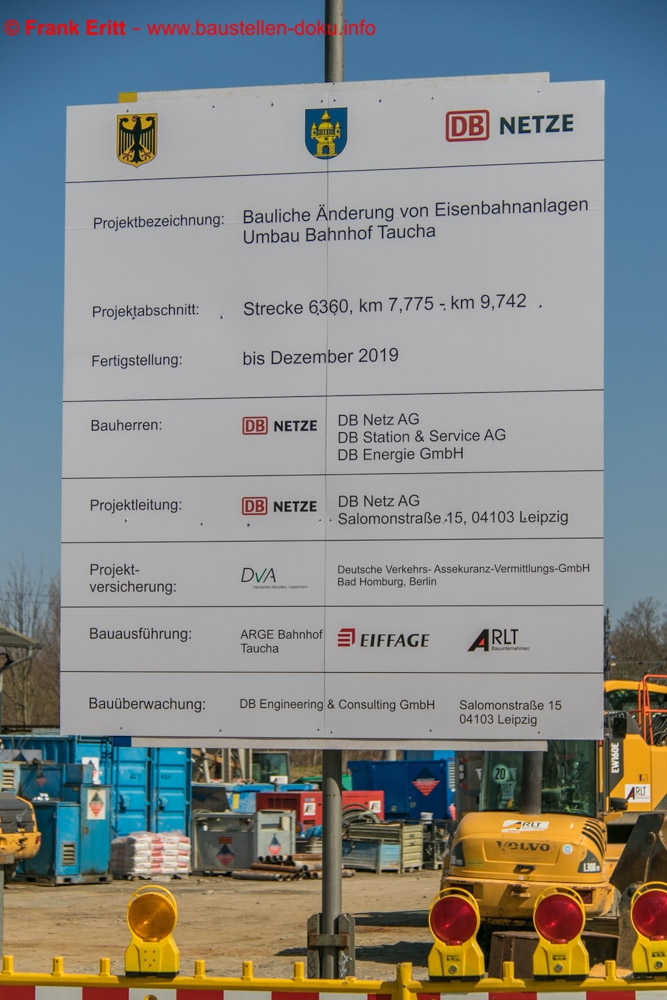

![Bilder vom 08.04.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20180408/20eb177c9bda17a12c1e137f58dbaa6142906a6b.20180408%20054_300_thumb_f_e.jpg)
Bilder vom 08.04.2018
Arbeiten an den Unterführungsbauwerken, Gleisbau 1+2 Südbereich, Neubau Verteilerwege Gartenanlage Südbereich

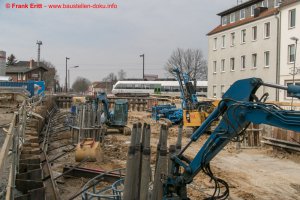

![Bilder vom 04.03.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20180304/5e0a76062691a05cb13017d155089dbdef4adcf0.20180304%20031_300_thumb_f_e.jpg)
Bilder vom 04.03.2018
Beräumung Baufeld West inkl. Gartenanlage für Gütergleis, Neubau Fußgängertunnel und Rampe, Baugrube für Straßenunterführung entsteht, Gleisbau Gleis 1...

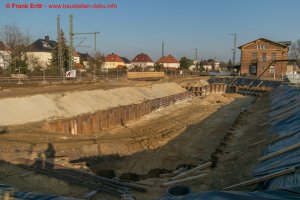

![Bilder vom 14.01.2018](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20180114/3e5ca989d4368227f70ee515cf773c96c236de40.20180114%20012_300_thumb_f_e.jpg)
Bilder vom 14.01.2018
Rückbau der Gleisanlagen 1+2 sowie Arbeiten an den Baugrubenwänden für die Portitzer Straße

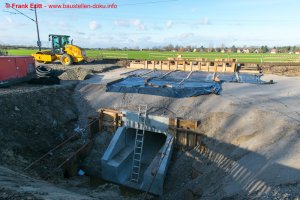

![Bilder vom 26.11.2017](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20171126/019b91c49c83fa6997bbd1fa2b9056c083a9331c.20171126%20037_300_thumb_f_e.jpg)
Bilder vom 26.11.2017
Spundwände zur Unterführung der Portitzer Straße Südteil eingebracht, Baugrube für den Fußgängertunnel in Arbeit, Gleisbau Südgleis von Heiterblick bis...

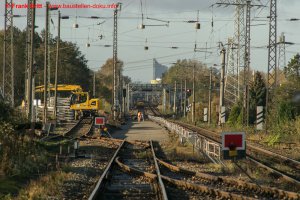

![Bilder vom 30.10.2017](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20171030/162076be44f8840f1fb9243e0273ff9bd383e256.20171030%20072_300_thumb_f_e.jpg)
Bilder vom 30.10.2017
Gleis 1 gesperrt, Gleisbauarbeiten im Abschnitt West beginnen, Aushub Baugrube für Rampe und Treppe Fußgängertunnel am Bahnhof, Einbau der Spundwände für die Straß...

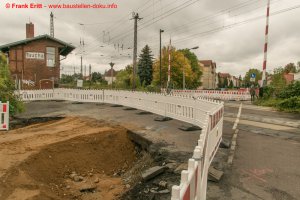

![Bilder vom 01.10.2017](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20171001/04097ac3ab700c6c04b4352ae2923a6a7f3cf548.20171001%20012_300_thumb_f_e.jpg)
Bilder vom 01.10.2017
Baubeginn, Baufeldfreimachung, Neubau Fußgängerüberweg Portitzer Straße

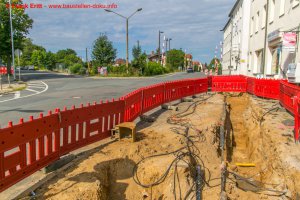

![Bilder vom 20.08.2017](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20170820/8d915a94ba2c15452a630f0f1f523e72e8fbd1b0.20170820%20069_300_thumb_f_e.jpg)
Bilder vom 20.08.2017
Bauvorbereitende Maßnahmen, Baufeldfreimachung und Leitungsumverlegung

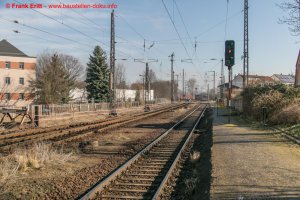

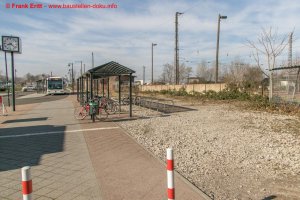

![Bilder vom 12.03.2017](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/20170312/e5185e231a9386710fe7d8e1f64c89166658ec64.20170312%20023_300_thumb_f_e.jpg)
Bilder vom 12.03.2017
Vorlaufmaßnahmen, Baufeldberäumung

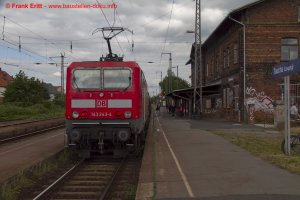

![Urzustand](/cache/leipzig_umbau_bahnknoten/umbau_gleisanlagen_taucha/urzustand/62d743eea5999c336b63f740df62f58b46c80fe6.20120602%20043_300_thumb_f_e.jpg)
Urzustand
Die alten Bauwerke entlang der Strecke und Rundgang auf dem Bahnhof Taucha vor dem Umbau.
